一、基本情況
2013年全區列入市重點項目共18項,計劃總投資189.39億元,其中列入年度計劃投資項目17項,計劃總投資184.49億元,項目數和投資規模均超歷年水平。全年累計完成投資12.8億元,完成年度計劃的145.56%,高出全市平均水平56.05個百分點,在全市各區縣排名中列第三位,超額完成全年的目標任務。在這批市重點項目中,我區有4個項目列入省重點項目,計劃總投資48億元,即汕頭大圍應急工程(龍湖段)、百腦匯數碼廣場、蘇寧電器廣場和五礦粵東物流產業新城一期工程(含泰山路北延和跨梅溪河大橋工程)4個項目,全年累計完成投資4.06億元,完成年度計劃的65.47%。(項目投資完成情況詳見附表)
1、按項目建設性質分,今年新開工項目完成投資8775萬元,完成年度計劃的112.5%;續建項目完成投資11.56億元,完成年度計劃的144.31%;竣工投產項目完成投資0.6億元,完成年度計劃的104.34%。
2、按項目歸屬關系分,各街道、鎮項目(13項)至12月底累計完成投資28.13億元,1-12月完成投資11.52億元,占全部投資總額的90.07%。完成年度計劃比例較高的分別是新津街道、珠池街道和金霞街道,均超過100%。汕頭大圍龍湖區二個應急工程(歸屬水務局)項目今年列入省、市重點水利項目,今年市下達的年度計劃完成2.2億元,1-12月完成2030萬元,完成年度計劃的50.75%?;洊|物流新城(一期)項目今年的年度計劃2.3億元,今年完成投資7118萬元,完成年度計劃的30.95%,兩個項目的年度完成投資進度都不夠理想。

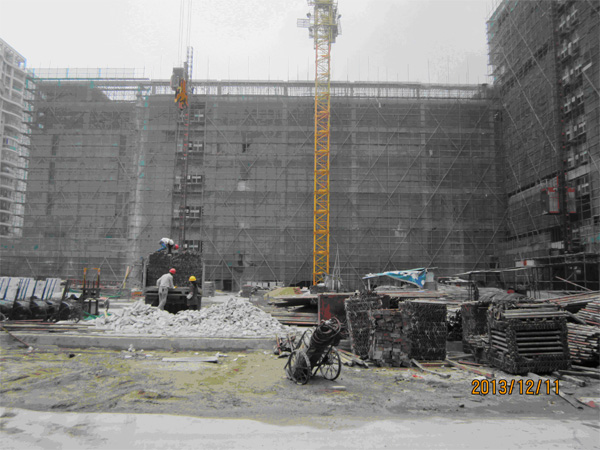

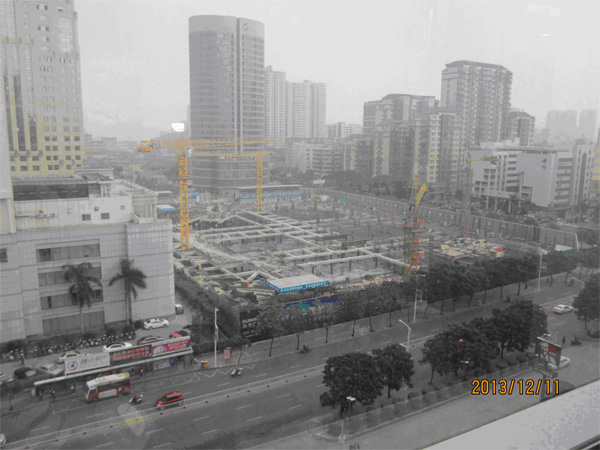

3、按產業類型分,現代產業項目工程整體建設進展較快,今年超額完成年度計劃的205.92%。主要工業項目和幾個商業綜合體項目進展順利,續建項目電容電阻生產項目和新開工的電子多媒體產品生產項目分別完成年度計劃的100%和278.1%。另外蘇寧電器廣場綜合體主體工程今年完成投資2.08億元,完成年度計劃的104%,龍光喜來登酒店項目已竣工投入使用并在僑博會期間接待賓客,工程全部累計完成投資8.08億元。
二、存在問題

在全區各級各有關部門的大力推動下,大部分項目得到有效推進,但部分完成進度仍不理想,影響重點項目建設的問題主要是:一是基礎設施建設滯后問題。隨著粵東物流總部新城、東海岸新城、珠港新城等重大項目建設的推進,以及轄區六大商業綜合體的開工建設,我區用電緊缺矛盾日益突出。特別是紅星美凱龍項目和新津片區建設將面臨項目建成但“無電可用”的尷尬局面。藍水星?紅星美凱龍綜合開發項目周邊市政路(包括泰星路等)已竣工交付使用,但這些市政道路在建設時沒有同步配套建設供水、供電、截污管網,以致周邊區域的供水、供電嚴重不足,生活污水無法輸送到毗鄰的龍珠水質凈化廠處理。大華鮀濱和圣地亞投資項目均反映珠津南擴韶山北路尚未建設,污水排放管道未鋪設,給工程建設帶來極大影響,建議盡快建設韶山北路,使項目能順利開工建設。二是跨市項目協調問題。跨梅溪河大橋工程(汕頭范圍內)有13畝土地屬于潮州市“飛地”,以及連接潮州市的跨梅溪河大橋工程需潮州市大力配合,需提請省、市協調潮州市配合開展有關工作。三是資金、市場制約問題。由于重點項目大部分為私營企業投資項目,企業受資金、市場等因素影響,存在觀望心理,如紅星美凱龍項目、信達彩印等項目。四是審批環節權限問題。大部分建設項目涉及規劃、用地報建等手續,其審批環節和權限在市級以上部門,程序復雜,時間長,在一定程度也影響項目推進的進度。如部分工業項目,外砂僑中、林百欣附小、龍泰小學等校舍民心工程項目等。
三、工作意見
落實重點項目建設掛鉤服務責任,項目管理責任單位要加強項目跟蹤督促,了解項目建設單位實際需要,做好項目統計工作,保證數據真實準確,加大力度協調解決項目建設存在的困難和問題,督促推進項目建設。項目建設單位要從各個建設階段入手切實推進項目建設,未開工項目應盡快完成前期準備工作,力爭項目盡早開工建設;已開工項目特別是大型項目,應加大投資力度,加快建設進度,提升投資計劃完成比例,保證項目及早竣工投產發揮效益。各職能部門要加大服務力度,全力以赴幫助解決重點項目推進過程中的存在困難和問題,確保重點項目建設按計劃推進。
